2018년 921 대책으로 첫 발표된 3기 신도시가 어느덧 8년 차에 접어들었습니다.
2026년 813 대책으로 정부는 3기 신도시 착공 속도를 다시 한번 끌어올리겠다고 밝혔습니다.

하지만 현장에서는 여전히 입주 지연과 분양가 상승이라는 두 가지 암초가 함께 보도되고 있습니다.
투자자 입장에서 3기 신도시를 볼 때 중요한 것은 세 가지입니다.
첫째, 각 지구가 얼마나 큰 규모로 조성되는가?
둘째, 서울 3대 업무지구(강남권, 여의도권, 도심권)까지 가는데 걸리는 시간이 얼마나 걸릴까?
셋째, 계획이 실제로 얼마나 진행되었는가?
이 글에서는 이 세 가지를 기준으로 5개 핵심 지구를 비교해보겠습니다.
3기 신도시란 무엇인가
3기 신도시는 정부가 추진 중인 수도권 주택공급 확대방안 등의 일환으로, 수도권 주택시장 및 서민 주거 안정을 위해 계획한 공공주택지구입니다. 공공주택특별법에 근거를 두고 있습니다.
3기 신도시는 문재인 정부가 2018년부터 2019년까지 세 차례에 걸쳐 발표한 수도권 공공택지 확대 방안의 결과물입니다.
3기 신도시로 분류되는 지구는 남양주왕숙, 왕숙2, 하남교산, 인천계양, 고양창릉, 부천대장 6곳입니다. 이 외에도 정부는 기타 공공주택지구(과천과천, 안산장상, 인천구월2, 화성봉담3, 광명시흥, 의왕군포안산, 화성진안 등)를 함께 지정해 수도권 주택공급을 확대하고 있습니다.
1차 3만 5천호, 2차 15만 5천호(남양주왕숙, 하남교산, 인천계양 포함), 3차 11만호(고양창릉, 부천대장 포함) 발표를 거치며 현재의 5대 핵심 지구가 확정되었습니다. 이후 광명시흥이 6번째 지구로 추가되었습니다.
1기 신도시(분당, 일산, 평촌, 산본, 중동)가 서울 접근성보다 주택난 해소 자체에 집중했고
2기 신도시(판교, 동탄, 위례, 광교 등)가 자족기능 확보에 방점을 찍었다면
3기 신도시는 처음부터 서울과의 물리적 거리를 좁히는 데 초점을 맞췄습니다.
실제로 3기 신도시는 1기, 2기보다도 서울과 가깝게 배치되어, 서울 시계에서 비교적 이격된 곳에 조성한다는 기존 원칙이 사실상 폐기되었다고 평가됩니다.

참고 사이트: https://www.3기신도시.kr/kor/Main.do
3기 신도시 공급계획
3기 신도시
지구명 | 남양주왕숙 | 남양주왕숙2 | 하남교산 | 인천계양 | 고양창릉 | 부천대장 |
|---|---|---|---|---|---|---|
면적 | 1,029만㎡ | 239만㎡ | 686만㎡ | 335만㎡ | 812만㎡ | 345만㎡ |
호수 | 6만4천호 | 1만6천호 | 3만7천호 | 1만8천호 | 3만8천호 | 2만호 |
기타 공공주택지구
지구명 | 과천과천 | 안산장상 | 인천구월2 | 화성봉담3 | 광명시흥 | 의왕군포안산 | 화성진안 |
|---|---|---|---|---|---|---|---|
면적 | 169만㎡ | 221만㎡ | 220만㎡ | 229만㎡ | 1,271만㎡ | 597만㎡ | 435만㎡ |
호수 | 1만호 | 1만4천호 | 1만6천호 | 1만8천호 | 6만7천호 | 4만2천호 | 2만9천호 |
기타 공공주택지구 중에서는 광명시흥의 면적과 호수가 가장 크게 계획되어 있어, 사실상 또 하나의 신도시급 지구로 볼 수 있습니다.

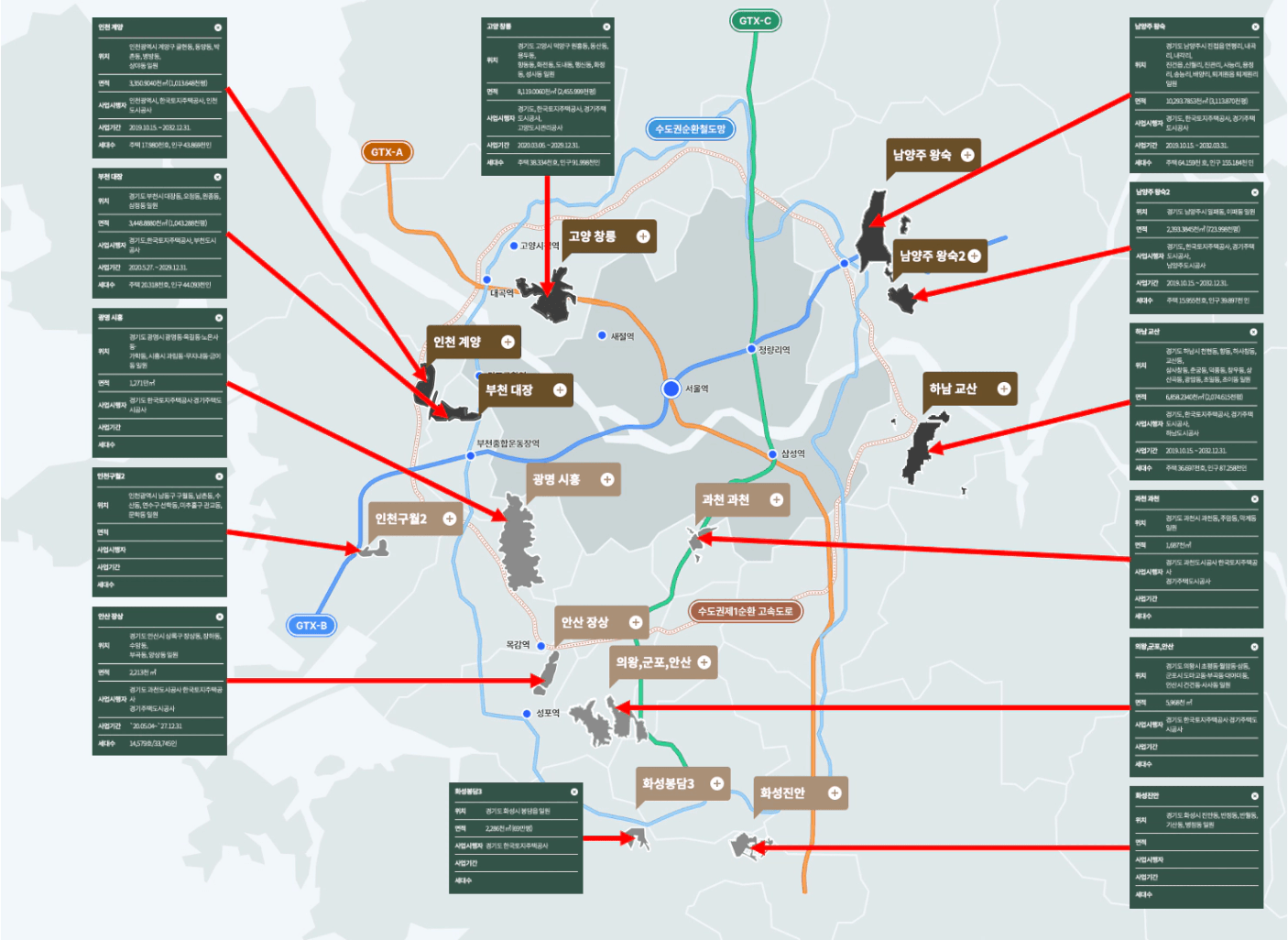

지구별 규모와 특징
남양주왕숙(왕숙1, 왕숙2)의 사업면적은 약 1,029만㎡(본단지 865만㎡, 기업이전단지 72만㎡, 진건지구 92만㎡)로 3기 신도시 중 최대 규모입니다. 진전읍, 진건읍, 퇴계원읍 일원에 조성되며, 5개 지구 중 가장 많은 물량이 배정되어 있습니다.
하남교산은 서울 강남권과 가장 가까운 입지로 꼽히며, AI 혁신클러스터에 3조원 규모 사업비가 투입됩니다. 포스텍, 카네기멜론대, 싱가포르국립대 컨소시엄과 KT클라우드 컨소시엄이 자족시설용지에 선정되어, 5대 지구 중 자족기능 강화 속도가 가장 빠른 곳으로 평가됩니다.
고양창릉은 서울 서북권 생활권과 맞닿아 있으며, GTX-A 노선이 지나갑니다. 대곡역, 고양시청역, 새절역과 인접해 있어 교통 계획상 이점이 있는 지구입니다.
인천계양은 계양테크노밸리를 중심으로 조성되며, 수도권제1순환고속도로와 인천도시철도 1호선이 인접합니다. 여의도공원 4배 규모의 녹지축이 지구를 관통하는 것이 특징입니다.
부천대장은 5개 지구 중 상대적으로 규모가 작은 편이나, 김포공항 연결 교통망(대장홍대선)이 핵심 변수로 꼽힙니다.
5개 지구 전체 공급 목표는 약 17만에서 18만 6천 가구 수준이며, 이 중 절반에 가까운 물량이 공공주택으로 공급됩니다.
조성 방안
3기 신도시는 여러 목표를 갖고 있지만, 그중 대표적인 것은 두 가지입니다.
첫째, 서울 도심까지 30분대 출퇴근이 가능한 도시를 만드는 것입니다. 이전 신도시들이 서울 접근성 면에서 불편함을 겪었던 만큼, 이를 개선하는 데 초점을 맞추고 있습니다.
둘째, 양질의 일자리를 통한 자족 기능 강화입니다. 단순한 베드타운이 아니라 지구 내에서 일자리와 주거가 함께 이뤄지도록 하는 방향입니다.

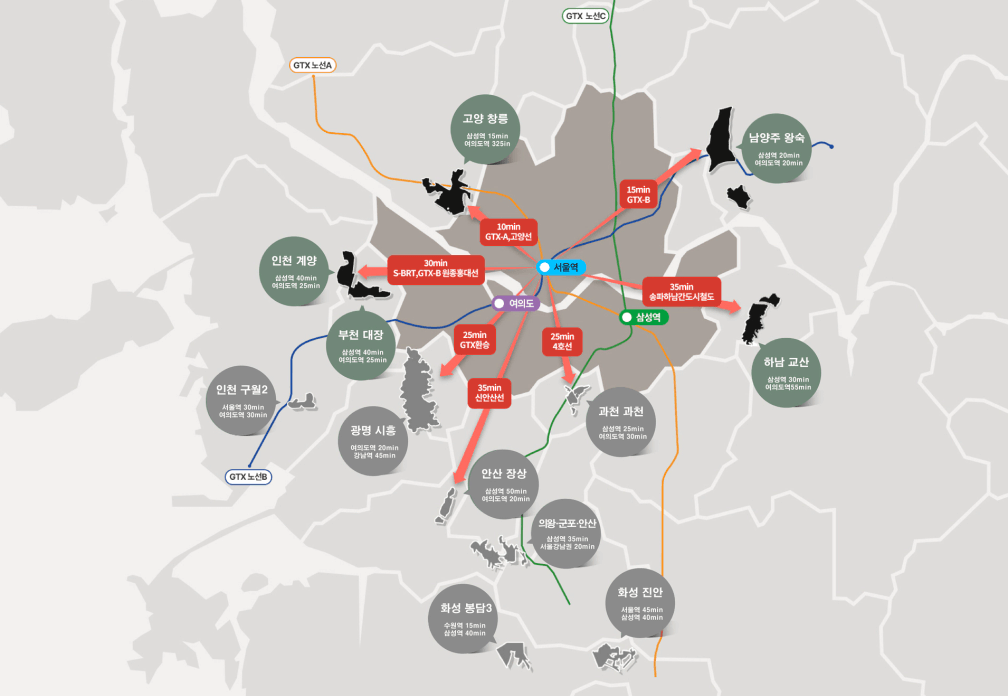

3대 업무지구 접근성 비교
3기 신도시는 서울을 벗어나기 때문에 투자자들이 가장 중요하게 생각해야 하는 부분은 교통입니다. 그러면 서울 강남권(GBD), 여의도권(YBD), 도심권(CBD)까지 각 지구가 어떤 교통망으로 연결되는지 알아보겠습니다.

하남교산은 강남 접근성이 가장 우수합니다. 3호선 연장(오금에서 하남시청)이 예정되어 있어 강남권 직결 노선을 확보한 몇 안 되는 지구입니다. GTX-D 연계도 검토되고 있어, 5개 지구 중 강남 접근성만 놓고 보면 가장 유리한 위치로 평가됩니다.
고양창릉은 도심과 여의도 접근이 우수하고 강남은 간접적입니다. GTX-A가 지나가는 새절역, 대곡역 인접이 강점입니다. GTX-A는 서울역과 삼성역을 경유하므로 강남 접근도 가능하지만, 창릉 자체는 서북권에 위치해 도심(광화문)과 여의도 방향 접근이 상대적으로 더 유리한 구조입니다.
남양주왕숙과 왕숙2는 도심 접근이 우수하고 강남은 상대적으로 열위에 있습니다. GTX-B(인천대입구에서 마석) 노선이 통과하며, 서울역과 청량리를 경유합니다. 도심권 접근은 우수하나, 강남권까지는 환승이 필요해 상대적으로 시간이 더 걸리는 구조입니다.
인천계양은 여의도와 공항 접근이 중심입니다. 공항철도와 인천1호선이 지나며 여의도, 서울역 방향 접근이 핵심입니다. 강남권 접근은 5개 지구 중 가장 열위에 있는 편으로, GTX-B 계양역이 완공되면 개선 여지가 있습니다.
부천대장은 대장홍대선에 의존하는 구조입니다. 대장홍대선(2029년 목표)이 개통되면 홍대입구역(2호선)에서 환승해 강남과 도심 접근이 가능해지지만, 노선 자체가 완공되기 전까지는 3대 업무지구 접근성이 가장 취약한 지구로 꼽힙니다.
시장에서 형성된 집값 순위(과천, 하남교산, 고양창릉, 남양주왕숙, 부천대장 및 인천계양 순)도 이러한 교통 접근성 격차를 상당 부분 반영하고 있다고 볼 수 있습니다.
진행 현황 1. 주택 공급은 계획대로 되고 있는가?
본청약 진행률을 보면, 3기 신도시 첫 본청약이 시작된 2024년 9월부터 현재까지 누적 본청약은 22개 블록, 약 1만 5,200가구입니다. 5개 지구 전체 공급 목표가 17만여 가구인 점을 감안하면, 본청약 진행률은 아직 10퍼센트에도 미치지 못하는 수준입니다.
착공률을 보면, 지난해 말 기준 착공된 물량은 1만 1,000가구로, 전체 17만 4,122가구 중 6.3퍼센트에 불과합니다. 토지 보상과 인허가 지연에 공사비 상승(평균 약 30퍼센트)까지 겹치면서 사업 지연이 발생하고 있습니다.
입주 시기도 계속 연기되고 있습니다. 남양주왕숙 A1, A2, B1, B2블록은 애초 2026년 12월 입주에서 2028년 3월로, 하남교산 A2블록은 2027년 하반기에서 2029년으로 각각 미뤄졌습니다. 고양창릉도 본청약 단지 입주 시기를 2028년 1월에서 5월로 연기한 상태입니다.
이러한 지연을 인식한 정부는 8.13 대책을 통해 공공택지 착공까지 걸리는 기간을 기존 68개월에서 37개월로 단축하겠다고 발표했습니다. 3기 신도시와 서리풀 등 기존 공공택지 8만 9,000가구의 착공 시기도 최대 1년에서 2년 앞당기겠다는 계획입니다.
다만 2026년 4월 시점에는 수도권 공공주택 6만 2천 가구 착공이 진행 중이라는 발표도 있었던 만큼, 발표된 목표치와 실제 착공 실적 사이의 간극을 계속 확인해나갈 필요가 있습니다.
진행 현황 2. 선 교통 후 입주는 지켜지고 있는가?
무슨 노선이 들어오는 것도 중요하지만 언제 개통되는지 아는 것이 투자자에게 중요합니다.
교통망이 연결되지 않으면 실거주 만족도가 떨어지고, 주요 업무지구와의 접근성이 낮아 배후 주거지로서의 수요도 제한될 수 있습니다. 이는 전세 수요와 전세가에도 영향을 미칠 수 있습니다.
다만 교통망은 시기의 차이가 있을 뿐 계획된 노선이 확정적으로 들어오는 만큼 향후 교통망 개통 시점과 그에 따른 수요 변화를 지속적으로 지켜볼 필요가 있습니다.
그러면 계획과 현실 사이의 간극이 어느 정도인지 짚어보겠습니다.
하남교산의 핵심 노선인 3호선 연장(송파하남선, 오금에서 하남시청)은 2025년 7월 기본계획이 승인되어 총사업비 1조 8,356억원, 2032년 개통을 목표로 추진되고 있습니다. 다만 2026년 초 일부 공구 입찰이 유찰되며 지연 우려가 불거졌고, 이후 재공고를 통해 입찰이 성립되면서 다시 정상 궤도에 오른 상태입니다. 계획대로라면 착공까지 아직 시간이 남아 있어 개통 시점의 변동 가능성을 계속 지켜봐야 합니다.
남양주왕숙과 왕숙2가 기대는 GTX-B는 2025년 8월 착공했고, 2026년 3월 말 기준 공정률이 재정 구간 5.7퍼센트, 민자 구간 2.7퍼센트 수준입니다. 다만 시공 부실 이슈로 일부 구간 공사가 중단되는 일이 있었고, 이로 인해 애초 2031년이던 개통 목표가 2032년으로 한 차례 밀린 상태입니다.
고양창릉이 걸고 있는 GTX-A는 수서에서 동탄 구간이 이미 개통했고, 파주에서 서울역 구간은 2026년 연말 개통을 목표로 하고 있습니다. 다만 강남권 연결의 핵심인 삼성역 구간은 시공 과정에서 철근 누락이 확인되며 2026년 8월 무정차 통과 계획이 사실상 무기한 연기된 상태입니다.
부천대장이 의존하는 대장홍대선은 2025년 12월 착공식을 치렀지만 실제 굴착 착수는 늦어지다가 2026년 4월 말에야 실착공이 확정됐습니다. 2026년 3월 기준 공정률은 6퍼센트, 개통 목표는 2031년입니다. 부천 구간은 착공에 들어갔지만 마포구 구간의 홍대입구역 환승 위치 등 일부 세부 사항은 아직 확정되지 않은 상태입니다.
인천계양은 별도 전용 노선보다는 GTX-B 계양역 개통 여부에 접근성 개선이 달려 있어, 위 GTX-B 공정 상황을 그대로 따라간다고 보면 됩니다.
종합하면, 5개 지구의 핵심 교통망은 대부분 착공 단계에 들어섰지만 공정률은 아직 5퍼센트에서 6퍼센트대에 머물러 있고, 그마저도 GTX-B와 GTX-A 삼성역 구간처럼 개통 시점이 이미 한 차례씩 밀린 사례가 나오고 있습니다.
선 교통 후 입주라는 원칙이 지켜지려면 앞으로도 수년의 공사 기간이 더 필요한 셈이며, 입주 시점에 교통망이 실제로 열려 있을지는 지구별로 계속 확인이 필요한 변수입니다.
진행 현황 3. 지구별 자족 기능, 일자리는 어디까지 왔나?
교통망 구축이 지연되면서 거주 수요가 충분히 따라오지 못하고 있습니다. 교통 의존도를 낮추고 자체적인 수요를 확보하기 위해서는 자족성이 중요하며, 이를 위해서는 지역 내 일자리가 얼마나 빠르게 들어오고 있는지가 핵심입니다. 그렇다면 실제로 3기 신도시 내 일자리가 얼마나 확보되고 있는지 살펴보겠습니다.
하남교산은 AI 혁신클러스터에 3조원 규모 사업비가 투입되는 곳으로, 포스텍, 카네기멜론대, 싱가포르국립대 컨소시엄과 KT클라우드 컨소시엄이 자족시설용지에 선정되어 5개 지구 중 자족기능 강화 속도가 가장 빠른 곳으로 평가됩니다.
남양주왕숙은 2026년 1월 진건1, 2지구에 3기 신도시 최초로 기업이전단지 223필지, 약 8,608억원 규모를 공급하며 산업시설과 자족시설 용지를 함께 조성했습니다. 여기에 더해 2026년 6월에는 카카오와 AI 디지털허브 조성을 위한 투자 유치 협약을 맺었습니다. 산업 용지 약 3만 4,000제곱미터에 데이터센터와 AI 연구개발 시설이 들어서며, 총사업비는 약 6,000억원, 2026년 착공, 2030년 가동을 목표로 하고 있습니다.
부천대장은 5개 지구 중 자족기능 성과가 가장 구체적으로 나타난 곳입니다. 도시첨단산업단지에 SK이노베이션, SK하이닉스 등 SK그룹 계열사와 대한항공, DN솔루션즈까지 대기업 4곳이 입주 계약을 체결하며 목표였던 3조원 대비 약 88퍼센트인 2조 6,276억원 규모의 투자 유치를 확정했습니다. 대한항공은 도심항공교통(UAM) 및 항공안전 연구단지를 조성할 계획이어서, 마곡지구에 이어 또 하나의 첨단산업 거점으로 발전할 것이라는 기대가 나옵니다.
인천계양(계양테크노밸리)은 전체 가용면적의 약 절반에 가까운 86만제곱미터를 자족용지로 계획해, 5개 지구 중 자족용지 비중이 가장 높은 곳입니다. 정보통신기술과 디지털콘텐츠, 도심항공교통, 로봇산업 등 첨단산업 유치를 목표로 하고 있으며, 인접한 마곡지구, 부천대장지구, 김포공항과 연계한 산업 클러스터로 키우겠다는 구상입니다. 다만 이만한 규모의 자족용지를 실제 기업으로 채우지 못하면 빈 부지로 남을 수 있다는 우려도 함께 제기되고 있습니다.
고양창릉은 5개 지구 중 자족기능 확보가 가장 더딘 곳으로 꼽힙니다. 2024년 현천동 일원 약 22만 9천제곱미터 규모로 기업이전단지가 지정되기는 했지만, 다른 지구처럼 눈에 띄는 앵커기업 유치 성과는 아직 없는 상태입니다.
고양시와 LH 사이에서 자족용지 추가 확보와 기업 유치 전략을 둘러싼 협의가 계속되고 있으며, 이 때문에 3만 8천여 세대 규모의 단순 주거단지로 남을 수 있다는 우려가 지역 안팎에서 제기되고 있습니다.
부천대장과 남양주왕숙은 대기업 투자 유치라는 실질적 성과를 냈고, 하남교산과 인천계양은 각각 AI, 첨단산업 특화라는 계획 방향이 비교적 뚜렷한 반면, 고양창릉은 아직 자족기능 측면에서 다른 지구와의 온도차가 뚜렷합니다.
정리하며
3기 신도시는 지구별로 교통망 완성 시점이 크게 다릅니다. 같은 3기 신도시라는 이름 아래 있어도 하남교산처럼 강남 직결 노선을 갖춘 곳과, 부천대장처럼 단일 노선(대장홍대선) 완공에 의존하는 곳은 투자 성격이 근본적으로 다릅니다. 지구명이 아니라 실제 개통 예정 노선과 시점을 따로 확인하는 것이 중요합니다.
선 교통 후 입주 원칙은 현재까지 계획대로 지켜지지 않고 있습니다. 서진형 광운대 교수가 지적했듯, GTX 등 인프라 구축이 늦어지면서 실제 공급 효과가 반감될 가능성이 있습니다. 입주 시점에 교통망이 실제로 개통되어 있는지가 지구별 가치를 가르는 핵심 변수가 될 것입니다.
공사비 상승(약 30퍼센트)은 분양가 자체를 밀어올리는 요인입니다. 초기 계획 당시 저렴한 공공분양이라는 전제가 흔들리고 있는 만큼, 분양가와 인근 기존 아파트 시세 간 격차를 지구별로 재점검할 필요가 있습니다.
지구별 진행 속도 차이 자체가 투자에 영향을 줄 수 있습니다. 대규모 공급이 예정된 지역에서는 공급 시점에 따라 인근 지역의 전세가에 미치는 영향이 달라질 수 있기 때문에, 지구별 사업 진행 속도를 확인할 필요가 있습니다.
또한 착공이 먼저 이뤄지는 지구는 계획된 공급이 현실화될 가능성이 높아진 것으로 볼 수 있는 반면, 사업이 계속 지연되는 지구는 공급 시점이 늦어지면서 단기적인 공급 부담이 줄어들 수 있지만, 추가 지연 가능성까지 함께 고려해야 합니다.
3기 신도시는 계획과 실행 사이에 이미 상당한 시차가 발생한 프로젝트입니다. 규모나 입지 조건만 보고 접근하기보다 각 지구가 실제로 어느 단계에 와 있는지, 교통망 완공 시점이 언제로 재조정되고 있는지를 주기적으로 확인하는 것이 필요합니다.
긴 글 읽어주셔서 감사합니다. 🙇♂️
