[새벽활동]평촌 정비사업 총정리: 재건축 vs 리모델링 차이부터 주요 단지 진행 현황까지

21시간 전 (수정됨)

안녕하세요. 새벽활동입니다.
최근 안양 동안구 평촌 일대를 둘러보며 임장을 다니다 보면 현장 분위기가 매우 흥미롭습니다.

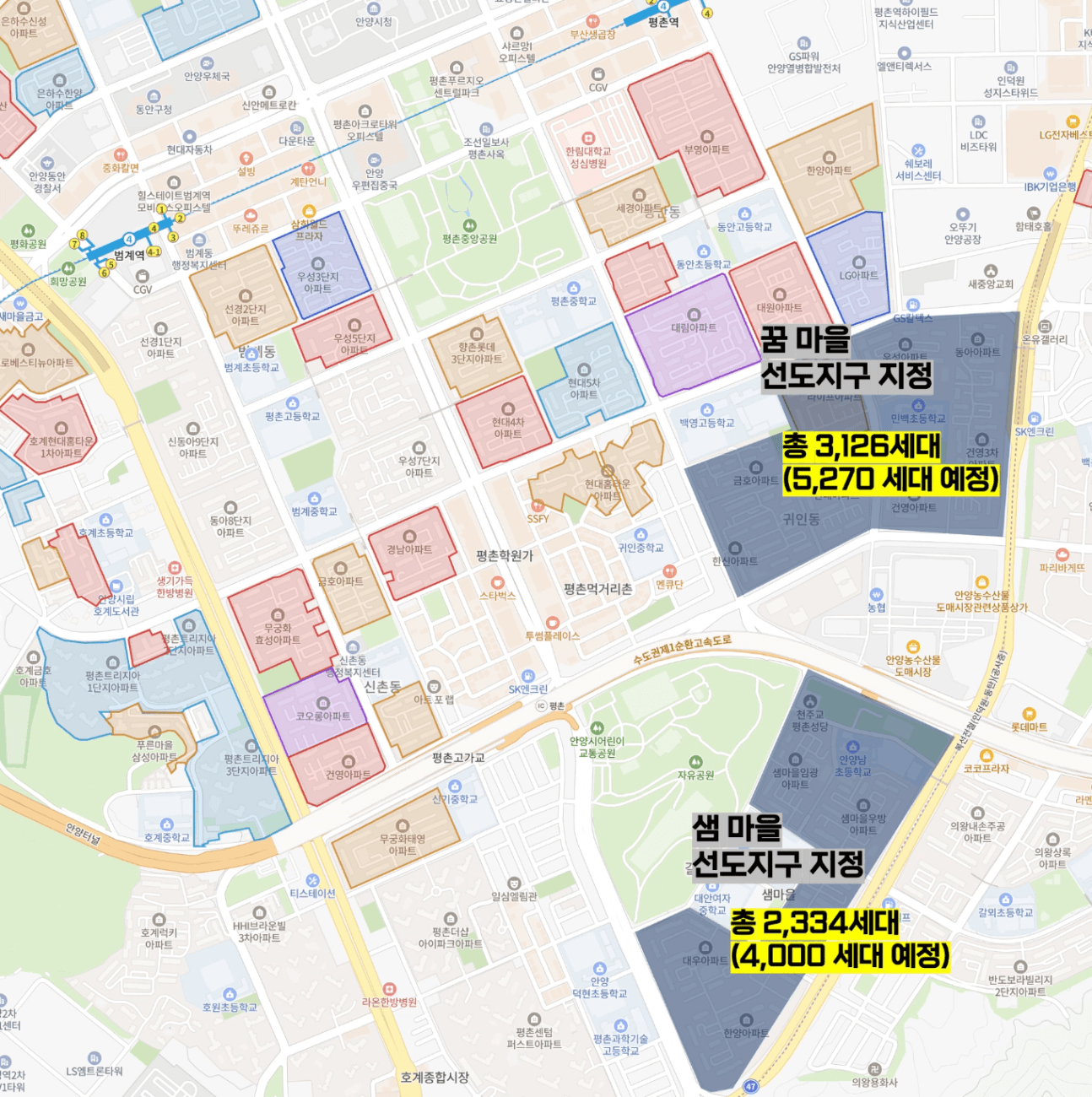

노후계획도시 특별법(선도지구) 추진으로 재건축 기대감이 가득한 곳이 있는가 하면,

기존에 추진하던 리모델링 사업을 고수하거나 선회 진통을 겪는 곳들도 공존하고 있죠.

오늘은 재건축과 리모델링의 핵심 차이부터 평촌에서 진행 중인 실제 단지 현황,

그리고 리모델링의 구체적인 절차까지 한눈에 보기 쉽게 다듬어 정리해 보았습니다.



우선 두 사업 방식의 핵심을 비교해 보겠습니다.

재건축(특별법 적용 기준)은 준공 30년 이상 경과한 기존 건물을 완전 철거 후 신축하는 방식입니다.

안전진단은 D~E등급이 요구되나 특별법 적용 시 면제나 완화 혜택을 받으며,

조합 동의율은 75% 이상이 필요합니다.

주요 장점으로는 평면·커뮤니티·동배치 설계의 자율성이 극대화되고,

최고 50층 등 고층 대단지 조성이 가능하며 정비구역 지정 등 복잡한 절차가 생략되어

속도가 우수하다는 점이 있습니다.

다만 통합개발에 따른 주민 이해관계가 복잡하고,

완주까지 오랜 기간(8~10년 이상)이 소요된다는 단점이 존재합니다.



반면 리모델링(수평·별동 증축)은 준공 15년 이상이면 추진 가능하며 골조를 유지한 채

면적을 확장하고 일부 세대를 신축하는 방식입니다.

안전진단은 B~C등급을 요구하고 조합 동의율은 66.7%(2/3) 이상이면 추진할 수 있습니다.

재건축초과이익환수제(재초환)가 미적용되고 기부채납 부담이 적다는 확실한 장점이 있지만,

내력벽 철거 제한으로 평면 개조(3Bay 등)에 한계가 있고 세대수 증가폭이 적어

조합원 분담금 비중이 높다는 한계가 있습니다.



그렇다면 아파트 리모델링은 정확히 어떤 과정을 거쳐 진행될까요?

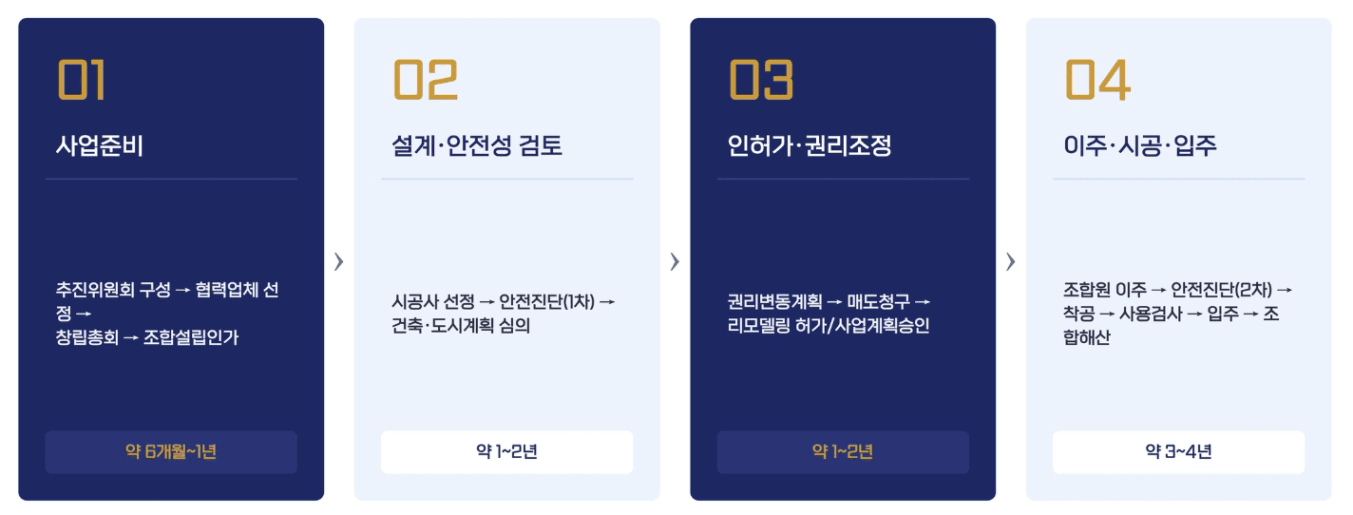

전체적인 흐름을 순서대로 살펴보면 다음과 같습니다.


가장 먼저 주민들을 중심으로 추진위원회가 구성되며,

주민 동의율 66.7%를 확보하여 공식 리모델링 주택조합을 설립하고 인가를 받습니다.

조합이 설립되면 총회를 통해 함께 사업을 이끌어갈 시공사를 선정하게 됩니다.
시공사가 선정된 이후에는 본격적인 행정 및 기술 절차에 돌입합니다.

먼저 건물 상태를 점검하는 1차 안전진단을 거치게 되며,

여기서 B~C등급 이상을 받아야 수평·수직 증축 가능 여부가 결정됩니다.

안전진단을 통과하면 건축·교통·경관 등 관련 분야를 종합적으로 검토하는 건축 통합심의를 받고,

세대수 증가에 따른 권리 배분과 비용 부담을 다루는 권리변동계획을 수립합니다.

이후 주민 동의율 75%를 완성하여 관할 지자체로부터 리모델링의 핵심 허가 단계인

사업계획승인(행위허가)을 최종 획득하게 됩니다.
사업계획승인을 마치면 공사를 위한 마지막 준비에 들어갑니다.

조합원 분담금을 정하는 분담금 확정총회를 개최한 뒤 주민 이주를 진행합니다.

이주 완료 후 안전성 확보를 위한 2차 안전진단과 함께 본격적인 철거 및 착공에 돌입하며,

공사가 완료되면 준공 검사를 거쳐 새 아파트에 입주하게 되는 구조입니다.

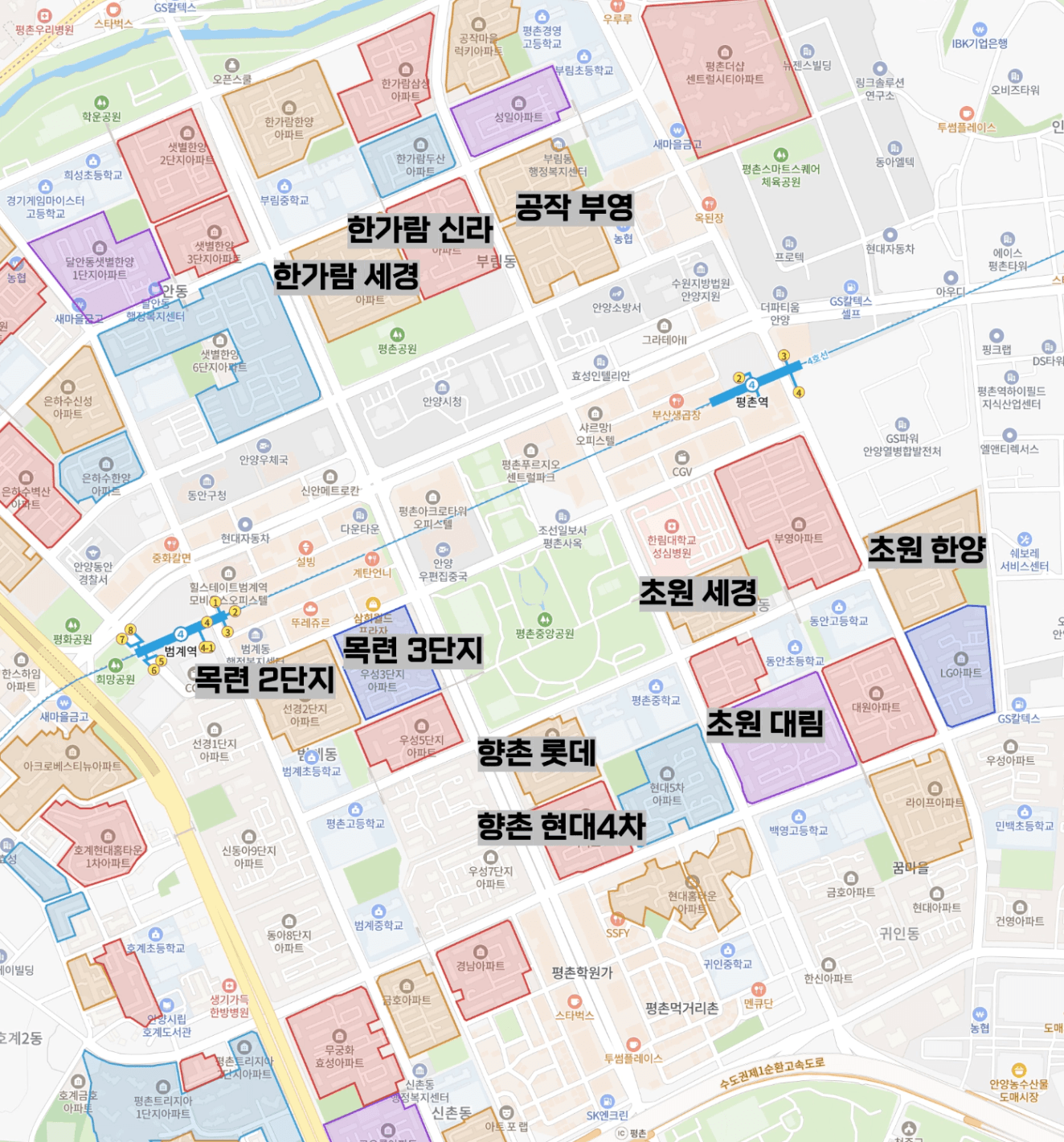

현재 평촌에서 이 절차를 밟아가며 사업을 추진 중인 주요 리모델링 단지들의 현황을 살펴볼까요?

가장 빠른 단지는 범계역 초역세권인 목련2단지(대우선경)입니다.

안양시 최초로 사업계획승인(행위허가)을 완료하고 권리변동계획까지 확정 지은 곳으로,

2008년 조합 설립 이후 안양시 리모델링 1호 선두주자로 달려왔습니다.

기존 994세대에서 수평·별동 증축을 통해 1,023세대(효성중공업 시공)로 전환을 추진 중이며

단계상 착공을 앞두고 있으나,

최근 원자재가 상승에 따른 추가 분담금 증가와 일부 소유주의 재건축 선회 관련 소송 및 내부 갈등으로

최종 착공 일정이 다소 지연되는 진통을 겪고 있습니다.



선두그룹을 바짝 뒤쫓는 후속 단지들도 존재합니다.

먼저 초원한양6차는 건축·교통·경관 통합심의를 통과하고 사업계획승인 및 권리변동 총회를 준비 중입니다.

대우건설(푸르지오 르 디아망)이 시공을 맡았으며,

1기 신도시 특별법 발표 이후에도 재건축 선회 대신 독자적인 리모델링 속도 노선을 고수하여

빠르게 사업을 밀어붙이고 있는 대표적 단지입니다.



두 번째로 초원2단지 대림은 건축 통합심의를 통과하고

권리변동 확정총회 및 사업계획승인 접수를 준비하고 있습니다.

총 1,035세대 대단지로, 수평·별동 증축을 통해 1,127세대로 확장을 추진 중이며

조합원 동의율 75% 이상을 빠르게 확보하며 높은 추진력을 보여주고 있습니다.



세 번째로 공작부영은 사업계획승인 신청을 위한 동의율(75%) 확보를 완료했습니다.

현대건설 컨소시엄이 시공하며,

한때 특별법 여파로 동의율 모으기가 정체되었으나 다시 사업 동의율 75%를 돌파하며

사업계획승인 접수를 눈앞에 두고 있습니다.



하지만 최근 노후계획도시 특별법이 본격화되면서 평촌 현장의 기류는 크게 뒤흔들리고 있습니다.

당초 리모델링을 순조롭게 진행하던 단지들조차 특별법에 따른 용적률 상향과 사업 기간 단축 가능성이 열리자,

재건축 선회에 대한 주민들의 기대감이 급격히 커졌기 때문입니다.
특히 원자재가 인상에 따른 추가분담금 부담이 현실화된 상황에서,

최근 신규 진입한 젊은 소유주들을 중심으로 완전 철거 후 대단지로 탈바꿈하는 재건축 선호 경향이 강해졌습니다.

이로 인해 기존에 안정적으로 유지되던 리모델링 동의율이 이탈하거나

재건축 추진위와의 갈등 및 소송전이 격화되면서,

리모델링 사업이 동력을 잃고 원활히 추진되지 못하는 진통을 겪고 있습니다.


결국 선택의 문제입니다.

빠른 실거주와 입주, 그리고 상대적 리스크 최소화를 노린다면 리모델링 단지가 실질적인 대안이 될 수 있습니다.

반면 장기적인 시세 차익과 향후 평촌을 대표할 미래 랜드마크로서의 가치를 바라본다면

선도지구 및 통합재건축 추진 구역을 긴 호흡으로 접근해야 합니다.
어느 방식을 선택하든 매수 전에는 현재 매매가와 예상 추가분담금을 합산한

‘총 취득가’를 기준으로 인근 신축 대비 확실한 안전마진이 있는지,

그리고 우리의 핵심 투자 원칙인 ‘저환수원리’에 부합하는지

철저히 검증해 보시는 것을 추천합니다.



리모델링 투자 시 고려해야 할 더욱 자세한 포인트는 아래 링크 남겨드립니다.

임장 및 투자에 도움이 되시길 바랍니다.

🔗 https://weolbu.com/s/P3977qYTtO
